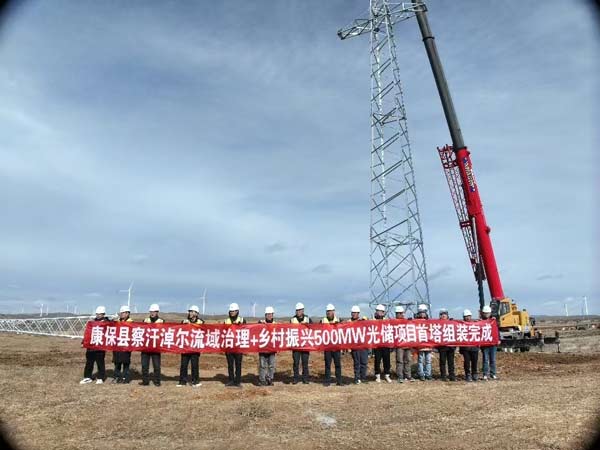

康保县50万千瓦光储项目首塔组装完成

  10月21日,张家口高速公路发展有限公司(以下简称公司)察汗淖尔流域治理+乡村振兴一期康保县50万千瓦光储项目“火力全开”,全面加快建设进度,首塔(35KV-P5号)成功组装完成。六工区内,一切准备工作全面就绪,在一一校核基础的型号、根开、对角线、相对高差等数据后,一线建设者有条不紊地组装主材和塔段,同时周密布置进场道路、作业场地,细致清点所需螺栓,并逐一与施工图纸相确认。

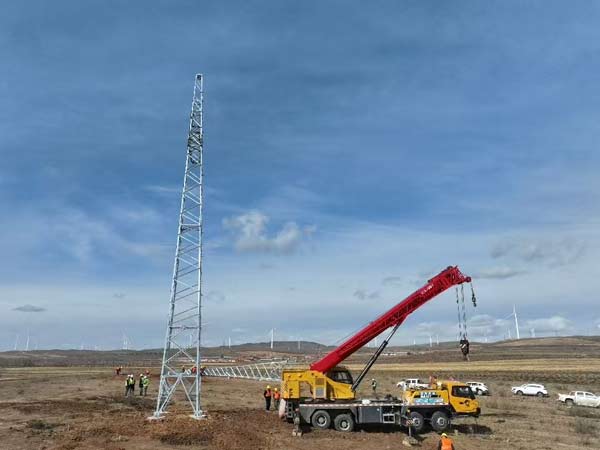

  随着指挥人员的一声令下,铁塔被缓缓起吊,作业人员互相配合,四个节点同步精准进位,高18米、重达2.4吨的35KV-P5号铁塔正、直、平、齐,各项尺寸严格按照设计规范要求,在采取整体吊装组立的方式下,顺利组立完成。据悉,公司康保县50万千瓦光储项目全线长117公里,分散为12个地块,架空线路长50公里,共含集电线路铁塔248座,目前铁塔基础浇筑已完成90座,35KV-P5号铁塔的架立标志着项目施工成功迈入新阶段。

  冷冬在即,责任在肩。面对风雪严寒与极短工期的双重压力,公司将继续精心谋划、科学布局,与施工单位齐心协力打攻坚,抢抓战略新兴产业发展机遇,秉持“日夜奋战保工期、精益求精树标杆”的建设理念,按照高起点、高质量、高标准的要求快速推进施工,持之以恒推动新能源产业在康保县“扎根开花”,助力河北交投集团做强做优清洁能源产业链。
