大唐玉门独立储能项目成功实现并网发电
- 时间:2026-10-08 15:41
- 来源:建设行业信息网
9月26日20时,大唐玉门(一期)100MW/400MWh独立储能项目成功并网发电,标志着大唐甘肃发电有限公司在新型储能布局和绿色能源发展道路上迈出关键一步,为企业加快绿色低碳转型注入强劲动能。

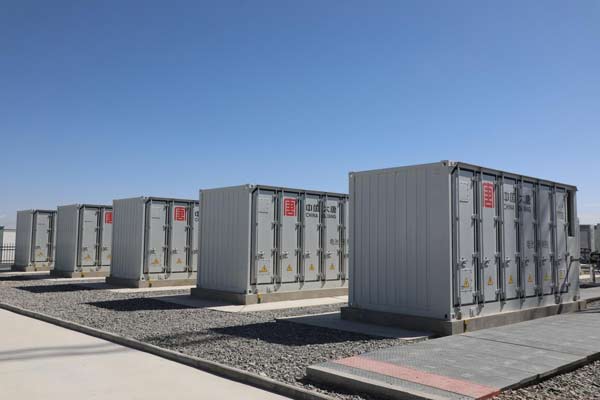

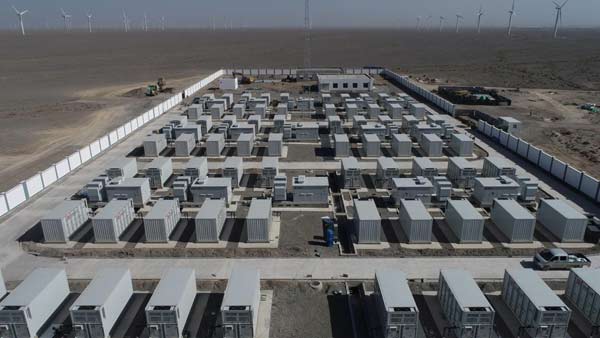

该项目位于甘肃省玉门市,是“十五五”开局之年河西地区新能源领域重点项目,也是酒泉市推动新能源产业高质量发展的关键举措。项目总规模200MW/800MWh,分两期建设,本期建设100MW/400MWh,采用磷酸铁锂储能系统、液冷温控技术和预制舱式模块化安装,共建设5MWh电池舱80个、升压逆变一体舱20个,配套建设综合楼等附属设施,通过4回35kV线路接入330kV昌西变5#主变35kV侧,利用330kV昌西变电站原有送出线路送出。电站投运后,将充分发挥“超级充电宝”调节效能,有效平抑风光发电出力波动,提升区域新能源消纳水平与电网调峰、调频能力,为构建风光储协同运行的新型电力系统提供有力支撑。

自4月开工以来,在大唐甘肃发电有限公司统筹部署下,大唐甘肃发电有限公司河西分公司紧盯投产并网目标,组建专项攻坚队伍,从技术、物资、安全、调试各条线调配骨干人员,系统梳理全流程工作节点,细化分解各阶段任务,科学编制实施计划。全体参建人员倒排工期、协同联动、压茬推进,高效统筹工程建设、设备安装、涉网调试等重点工作;通过人员、机械、材料设备全方位管控,高峰期增派作业人员、实行轮班作业,足额配置施工机械,提前排产设备材料,保障现场施工连续推进。
项目建设全过程紧扣“四优工程”建设标准,严格执行涉网安全及储能专项管理规定,围绕电池热失控防控、储能防火、高风险作业、系统涉网试验等关键风险点,强化现场全周期安全管控;聚焦330kV昌西变#5主变扩建、#7SVG调试、储能单元启动调试等核心环节,严谨完成保护、稳控、CT极性等调度要求的全部试验项目,坚持隐患即查即改、闭环销号。参建各方严把设备入场、施工安装、系统调试质量关口,全方位筑牢安全质量防线,实现项目安全、优质、高效并网。
下一步,大唐甘肃发电有限公司河西分公司将继续以实干笃行推进项目建设与运营,深耕储能领域,完善源网荷储协同体系,以优质项目赋能地方发展,全力书写“十五五”开局之年新能源产业发展的新篇章。
(来源:大唐甘肃发电有限公司河西分公司 杨谨如)
