首页>>新闻>>
河南五岳抽水蓄能电站全容量投产发电
- 时间:2025-10-14 13:46
- 来源:建设行业信息网
10月14 日凌晨,随着最后一台机组顺利通过15天试运行考核并正式投入商业运行,中南院承担全过程勘测设计工作的河南五岳抽水蓄能电站全容量投产发电。
五岳抽水蓄能电站是河南省“十三五”能源发展规划、电力发展规划重点项目,也是国务院批复的振兴大别山革命老区的重点能源项目。电站装机1000兆瓦,为二等大(2)型工程,将承担河南电网调峰、填谷、调频、调相和紧急事故备用等任务。本项目于2018年11月核准,2019年5月筹建工程开工,2020年12月主体工程开工,2024年12月首台机组发电。

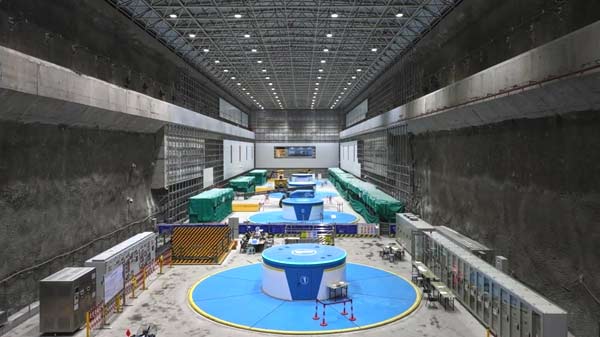

本项目为首部式地下厂房,上水库山体单薄,采用垂直帷幕防渗方案;浅埋尾水隧洞跨越宽度约100米的蚀变带;下水库利用已有五岳水库,导流程序复杂,涉及6条支沟9座围堰。上述设计方案的成功应用,为后续项目提供了重要借鉴作用。项目设计年发电量8.57亿千瓦时,预计每年可减少碳排放约29.14万吨,建成后对河南省及信阳市电网的安全稳定运行、能源结构优化及经济高效调度具有重要作用,对加快构建新型能源体系、助力实现“双碳”目标具有重要意义。
中南院自2007年启动五岳抽蓄选点规划工作以来,项目团队在公司各级领导的关心和指导下,统筹安排、科学规划、有效组织、团结协作,历经十八载拼搏奋斗,克服了地质条件复杂、工期紧张等困难,顺利实现了工程建设各项节点目标。设代处立足项目,服务现场,积极组织开展安全、质量管理活动,对现场突发情况及时响应,优化设计方案,为工程提供优质的现场设代服务。为电站量身打造的五岳数字智慧管理系统,采用BIM+GIS+AI等新一代数智技术,结合工程安全、质量、进度等管控要点,为工程精细化管理、智能化管理提升提供智慧和力量,大大提高了沟通和协作效率,降低了建设成本。
来源:中南院
友情链接
-
| 中国建筑
| 中国铁建
| 中国建筑业协会
| 中国建造师
| 数字化企业
| 中国交通新闻
| 中国项目招标
| 中国基础建设
| 建筑网
| 中国名企排行
| 山西建筑考试
| 中国城市网
| 中国建材市场网
| 中国工业新闻
| 综合节电
| 中国新闻网
| 中国水利
| 中国日报网
| 中国南方电网
| 建材之家
| 城市交通网
| 中国工程网
| 中国港湾
| 中国路桥
| 全球贸易网
| 中国能源
| 国联资源网
| 绿建之窗
| 鲁班大学
| 一览路桥网
| 中国铁路
| 全球资源
| 五展六会
| 新型建材
| 虫筑网
| 中国电建
| 环保设备
| BICES 2025
| 冶金工业
| 中国交建
| 中国中铁
| 阿拉丁
| 河姆渡
